玉溪市第三污水处理厂项目进度(11月30日)
玉溪市第三污水处理厂项目进度(11月30日)
一、厂区工程:
现场情况:
工程桩全部施工完成,总计完成工程桩1395根;进水在线监测间桩头破除;高效澄清池池内圆弧模板安装,楼梯栏杆安装,顶棚腻子施工;鼓风机房室内操作架拆除;浓缩池室外填土;配水井及污泥泵房顶棚腻子施工,池内防水施工,周边工艺管道安装、污水管安装;反硝化深床滤池池顶石材铺贴,室内行车梁安装,外墙墙裙砖铺贴;污泥脱水车间外墙洞口封堵,一层顶棚腻子、室内抹灰操作架搭设,外墙墙裙砖铺贴;综合楼外墙铝塑板加工;综合楼背后散水平整夯实;生物池1#块二构支模,爆模混凝土清理;2#块池顶花岗岩铺贴;3#、4#块池顶栏杆安装,生物池中间污泥管安装焊接;1#、2#中间土方回填,4#块靠近配电中心一侧放空管安装,2#块周边剩余钢板桩拔除;生化池、二沉池、粗格栅降水(粗格栅降水井抽水1口),办公区门口管沟抽水1台,生物池放空管基槽抽水1台,围墙排水沟抽水机1台,围墙转角处抽手机1台;粗格栅材料清理;PAM投加间设备基础支模,乙酸钠投加间无人施工;细格栅池内防水施工;、PAC投加间内墙抹灰;1#传达室砌筑施工。

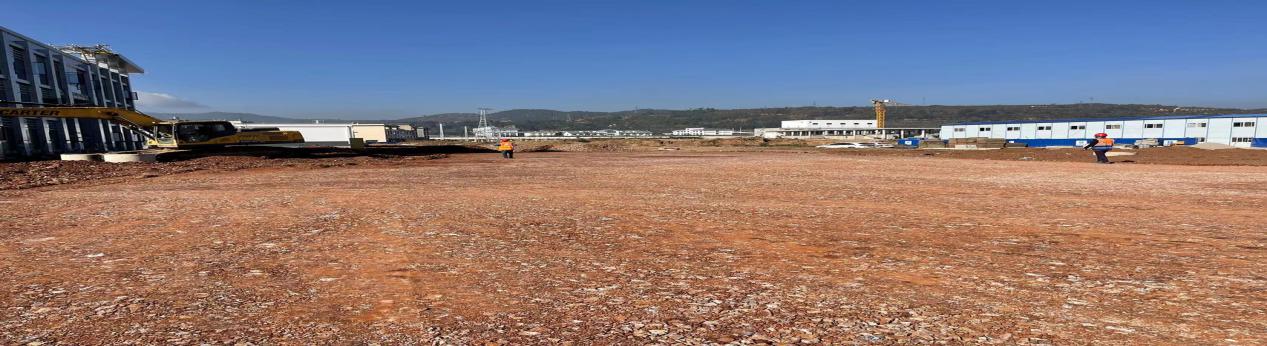

辅助办公区域场地平整。

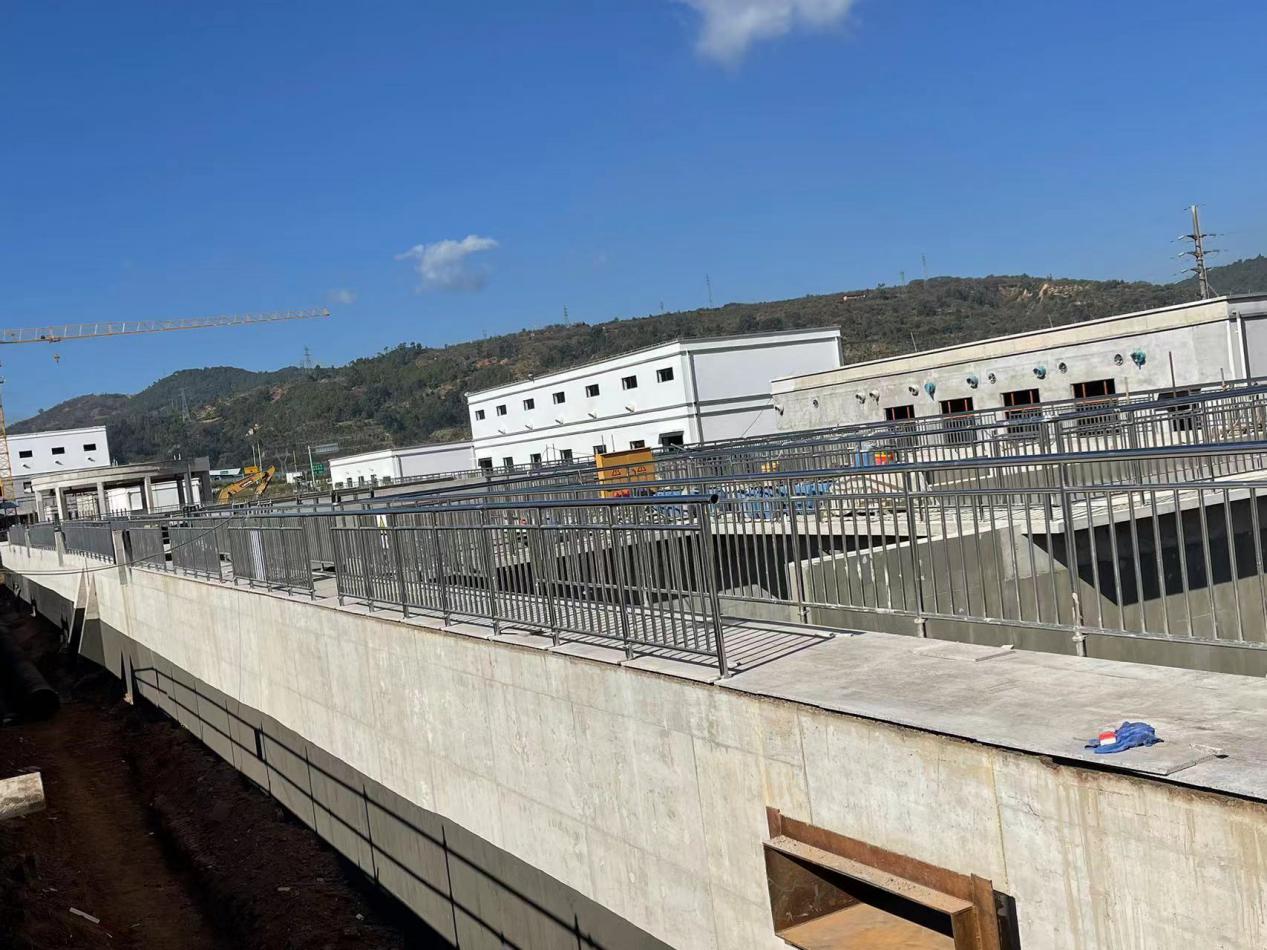

生化池栏杆安装

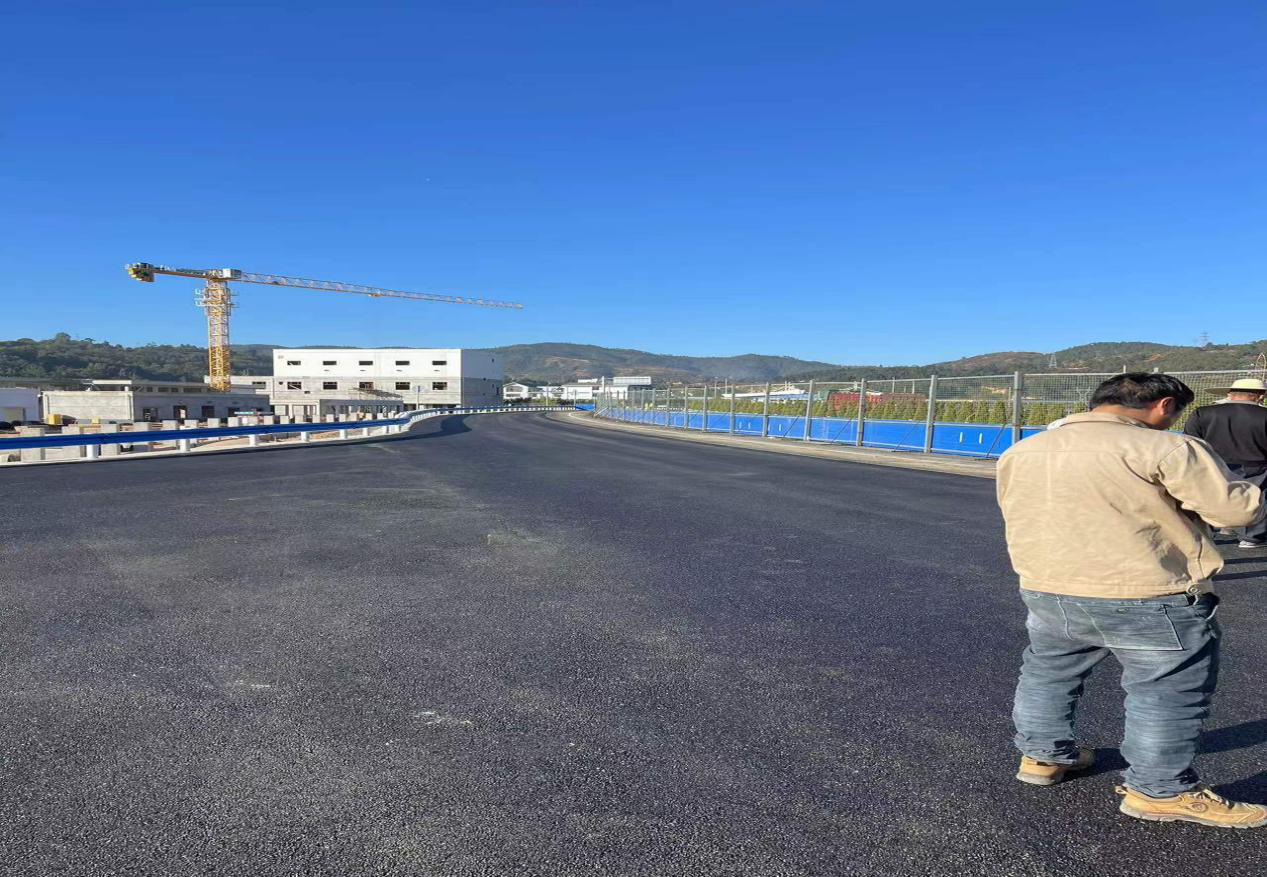

进场道路基本成型
二、管网工程:
(一)现场当日完成情况:
1、一污至三污顶管工程:11号工作井至13号接收井顶管完成6m,顶管设备1套,汽车吊1台,人工6人;26#号工作井至25号接收井出口破除,顶管设备1套,汽车吊1台,人工6人;15#工作井至16号接收井顶施工至16号井井壁,汽车吊1台,机头已吊出,顶管内勾缝,人工6人;21#工作井至22号工作井顶管完成8m,顶管设备1套,吊车1台,人工7人;17#工作井至16号井顶施工完成3m(居民阻挡夜间不能施工),行吊1台,顶管机1套,人工6人;26号井至粗格栅土方回填,拉森钢板桩拔出,460挖机1台1台,320挖机1台,装载机1台,人工2人;一污厂明挖段d1500钢筋混凝土管安装,吊车1台,人工6人。当日顶管完成17m。
顶管工程与三污厂搭接

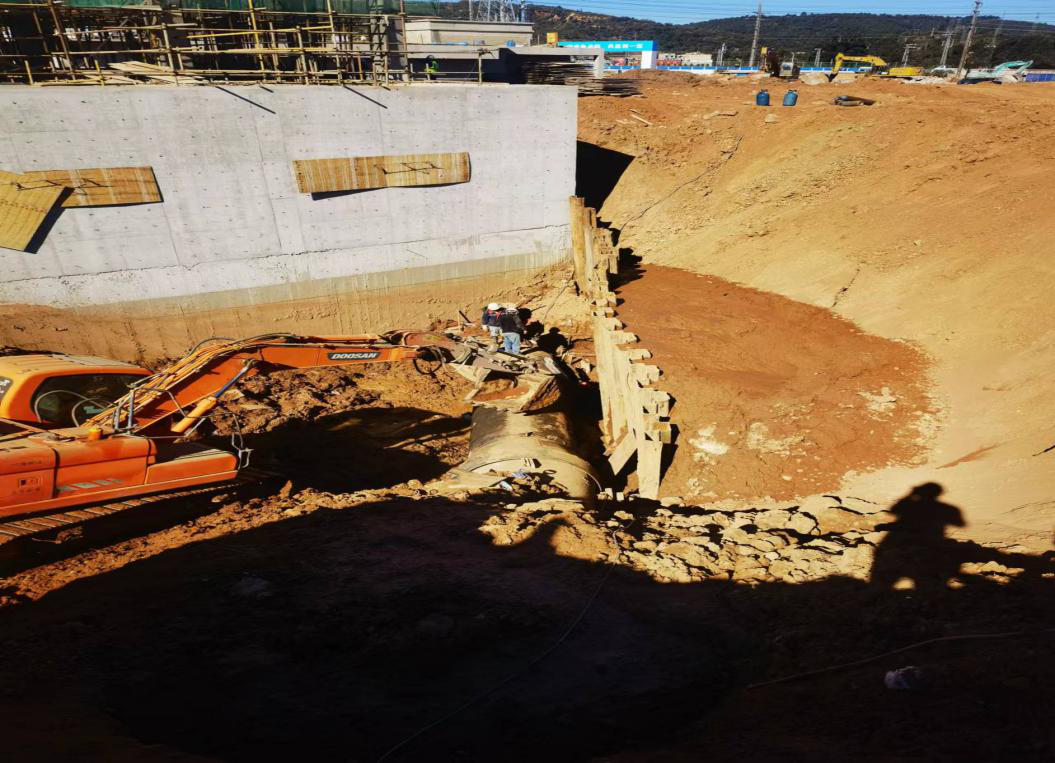

顶管工程一污厂开挖段
2、杯湖路管网工程已完成:原设计长度约1250m,已完成约1312m。
3、西河路管网工程:K0+000-K0+150段级配碎石垫层铺设81立方,C15混凝土垫层浇筑54立方,混凝土运输车2辆,碎石运输车2辆,人工6人。
4、大密罗路管网工程:已初步达成协议,对开挖敷设约280m路面近期恢复,剩下的路段等协商完成后再计划施工(暂停施工)。
配套管网完成情况统计表
施工路段 | 总长度(米) | 完成情况(米) | 百分比 |
杯湖路 | 1250 | 1312 | 104.96% |
西河路 | 913(其中113米涉铁) | 650 | 71.19% |
大密罗路 | 2303 | 1460 | 63.4% |
顶管工程 | 2328(其中明挖敷设段约70米) | 1419(其中明挖敷设完成10米) | 60.95% |
合计 | 6794 | 4841 | 71.25% |
(二)存在问题:
1、一污至三污转输管:顶管施工过程中遇附近住宅居民干扰,禁止每天晚上10点后顶管施工,导致顶管施工不能连续进行。
2、大密罗路:计划对已开挖的路面进行路面恢复,其余暂停施工。
3、西河路:初步达成协议。
相关阅读:
- 玉溪市卫生健康领域公共企事业单位信息公开适用主体清单 2024-08-28
- 玉溪市环境保护领域公共企事业单位信息公开适用主体清单 2023-09-04
- 玉溪市公共交通领域公共企事业单位信息主动公开基本目录 2023-08-25
- 玉溪市文化和旅游局领导信息 2025-02-12
- 玉溪市妇幼保健院政务信息公开 2024-08-28
- 玉溪市卫生健康委员会卫生监督局基本情况介绍 2024-08-28
- 玉溪市人民医院政务公开信息 2024-08-28
- 玉溪市中医医院政务公开信息 2024-08-28
- 玉溪市第二人民医院政务公开信息 2024-08-28
- 玉溪市儿童医院政务公开信息 2024-08-28
